Stocker ses matériaux : ce que l’humidité abîme

Fondateur de Murmur, dix ans dans la tech puis une reconversion dans l’artisanat

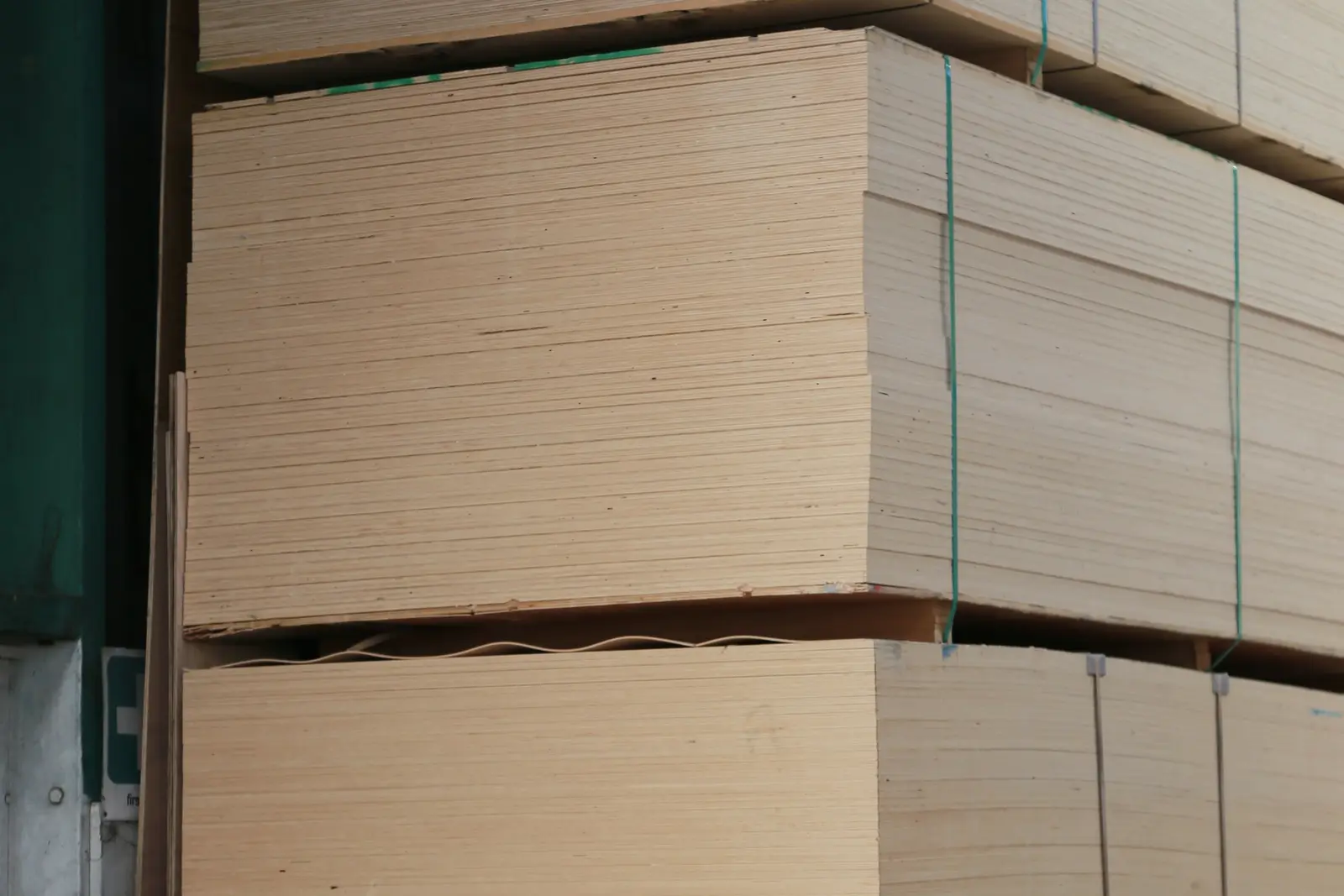

Piles de panneaux cerclés stockées à plat sous un auvent, chants tournés vers l’extérieur.
Sommaire7 sections

« Stockez les produits à l’abri et à plat. » La consigne figure dans le mémento du NF DTU 25.41 publié par Les Industries du plâtre. Douze plaques livrées en avril et appuyées sur chant contre le mur d’un garage, à l’abri de la pluie, ont en juin un carton gondolé au pied et des angles qui s’effritent. Deux d’entre elles se sont courbées, et aucune vis ne les redressera.

Le plus souvent, vous découvrez qu’un matériau a souffert du stockage au moment de la finition, quand tout est refermé. Il vaut donc la peine de savoir combien de temps chaque fourniture se garde, ce que l’humidité et le gel lui font pendant ce temps, et comment reconnaître celle qui est déjà perdue.


Les plaques de plâtre se stockent à plat, jamais debout

Le mémento du NF DTU 25.41 demande aussi, avant de démarrer les travaux, des locaux clos et couverts, avec les menuiseries extérieures posées et vitrées. Un garage ouvert et un balcon bâché ne remplissent ni l’une ni l’autre de ces conditions.

Deux mécanismes travaillent contre vous quand une plaque reste sur chant. Le premier est mécanique : une plaque de 2,50 m repose sur sa tranche, et son propre poids la fait se courber lentement vers le mur. Le second tient à l’humidité : la tranche basse boit l’humidité de la dalle, le carton gondole, le plâtre se délite sur quelques centimètres et l’angle ne tient plus la vis.

Une plaque appuyée de biais contre un mur se déforme sans prévenir pendant le stockage. Avant de passer commande, prévoyez donc la place d’une pile à plat dans le logement : le stockage des matériaux en petit appartement et la place et les livraisons d’un chantier chiffrent la place au sol et le poids qu’un logement occupé peut accueillir, et la page rénover un studio ou un T2 reprend les autres choix à faire dans les petites surfaces.

Ces dommages sont définitifs : une plaque gauchie se voit en lumière rasante une fois le mur peint, et un angle qui a bu l’humidité se déchire au vissage. Une plaque abîmée n’a donc pas sa place en parement fini ; le guide sur la pose de placo soi-même détaille la pose des plaques.


Sacs de liant : d’où court la durée de conservation

Les durées de conservation se ressemblent, mais leur point de départ change d’un fabricant à l’autre : lisez-le en premier sur la fiche.

  • Weber, sur la fiche de son sous-enduit Weber dur M, retient un an « à partir de la date de fabrication, en emballage d’origine non ouvert, à l’abri de l’humidité ».
  • Toupret compte 1 an pour son enduit de rebouchage à séchage rapide « après la date d’achat, dans son emballage d’origine fermé ».
  • Les ragréages du guide du carreleur de Parexlanko, édition de mars 2022, affichent selon les références 9 ou 12 mois de conservation.

Un sac fabriqué en janvier, stocké six mois au dépôt puis vendu en promotion en juillet, arrive donc chez vous avec la moitié de sa durée déjà consommée. Avant d’acheter en promotion, regardez la date de fabrication. Vous pouvez aussi comparer les enseignes sur ce point, entre magasins de bricolage et négoces de matériaux.

Pour un sac, le danger vient du sol. Un sac posé à même une dalle absorbe l’humidité par le fond pendant des semaines, sans qu’aucune tache apparaisse sur le papier. Vous ne le voyez qu’au gâchage : des grumeaux durs qui ne se dissolvent pas, une pâte qui reste molle, une prise qui n’arrive jamais. À ce stade, il n’y a rien à sauver, et la perte dépasse le prix du sac : il faut une journée de chantier pour démolir ce qu’il a servi à faire.

Surélevez donc chaque sac, sur une palette, deux tasseaux ou une planche : peu importe le support, tant que l’air circule dessous.


Les produits qui craignent le gel se rangent à l’intérieur

Les produits à base d’eau, que les fiches techniques disent en phase aqueuse, craignent le gel, et elles le précisent. La peinture mate professionnelle de Tollens se conserve 24 mois en emballage d’origine non ouvert et demande de « conserver à l’abri du gel et de la chaleur ». L’enduit de rebouchage en pâte de Toupret tient un an après l’achat, emballage fermé, « à l’abri du gel et du soleil ».

Un pot gelé puis dégelé paraît normal, alors que l’émulsion a cassé : la peinture graine au rouleau, ne couvre plus, ou forme un film qui reste poudreux. Vous ne le découvrez qu’au premier mètre carré peint, sur un mur déjà préparé.

Les mousses et les cartouches ont une contrainte de plus. La fiche technique de la mousse Soudal donne par exemple 12 mois de conservation dans un endroit sec et frais, entre 5 et 25 °C, et précise « toujours stocker en position debout ». Une bombe couchée tout l’hiver risque d’avoir la valve bouchée, avec le produit coincé dedans.

Vous pouvez laisser dehors sans dommage le carrelage dans ses cartons fermés, les profilés métalliques, les tubes et les gaines, et la visserie en boîte hermétique. Rangez le reste à l’intérieur, au chaud. Le froid bloque aussi la mise en œuvre, comme le détaille l’article sur les températures qui arrêtent un chantier d’hiver.

Le conseil Murmur : photographiez la date de fabrication imprimée sur les sacs et les pots le jour de la livraison, avant de les ranger. Elle est presque toujours frappée en petit sur une couture ou sous l’étiquette, elle s’efface au frottement, et le sac finit déchiré ou dans un autre carton. Quelques photos prises au déchargement tiennent lieu d’inventaire, et elles servent aussi de preuve si un sac arrive déjà durci.


La laine de verre mouillée peut sécher

Avant de jeter une palette entière, lisez ce qu’Isover écrit de la laine de verre mouillée : le fabricant distingue la livraison et l’accident.

Une laine humide à la livraison, dans son emballage, est un défaut de stockage : le fabricant demande de ne pas l’utiliser sur le chantier, donc refusez-la au déchargement. En revanche, en cas de mouillage accidentel partiel, la laine de verre retrouve la totalité de ses propriétés thermiques et acoustiques après séchage naturel, et reprend son épaisseur. Le fabricant demande seulement de ne pas la manipuler mouillée pour tenter de la faire sécher plus vite.

Tant qu’elle est filmée, la palette peut rester dehors. Mais dès que vous ouvrez le film pour prendre un rouleau, il faut rentrer tout le reste au sec. Le cas est fréquent : vous ouvrez la palette le samedi pour sortir deux panneaux, vous refermez mal, et il pleut la semaine suivante.


Le bois s’acclimate dans la pièce où il sera posé

Pour la pose des parquets collés, le NF DTU 51.2, dans sa version de mars 2023, exige une température minimale des locaux de 15 °C, une humidité relative moyenne comprise entre 40 et 60 %, et un support béton dont le taux d’humidité ne dépasse pas 3 %. Sur un plancher chauffant, le chauffage n’est rétabli progressivement qu’une semaine après la pose.

Ces conditions ne servent à rien si les lames arrivent le matin même d’un camion ou d’un garage à 8 °C. Le bois échange en permanence de l’eau avec l’air qui l’entoure : posé sec dans une pièce humide, il gonfle et tuile ; posé humide dans une pièce chauffée, il se rétracte et ouvre des joints entre les lames. Le défaut apparaît alors des semaines après la pose, quand le sol est terminé, et il vient du même genre de mécanisme que les délais de séchage mal évalués.

Faites entrer le bois dans la pièce où il sera posé, chauffée et ventilée normalement, plusieurs jours avant la pose, et rangez-le à plat plutôt qu’appuyé contre un mur. Posé en flottant, il lui faudra ensuite de la place pour bouger au pourtour et à chaque porte, calculée sur la largeur de la pièce.


En résumé : rangez chaque fourniture selon ce qui l’abîme

Posez le plâtre à plat, surélevez les poudres, rentrez hors gel tout ce qui contient de l’eau, gardez l’isolant sous film et acclimatez le bois dans sa pièce : aucun de ces gestes ne demande d’équipement, et chaque perte évitée vous épargne une reprise. Commandez aussi au plus près de la pose, puisque commander tôt revient à stocker longtemps : ce qu’il faut acheter avant de commencer les travaux aide à choisir entre délais d’approvisionnement et durée de stockage. Avant de partir au dépôt, la checklist des mesures à prendre avant le magasin vous évitera au moins d’acheter deux fois.

Dans Murmur, chaque chantier a sa propre liste de courses, et ce que vous avez déjà en stock en est retiré ; le stock note aussi où vous l’avez rangé. Achetez chantier par chantier, au fil de cette liste, plutôt que pour toute la rénovation d’un coup.


Questions fréquentes

  • À plat et à l’abri, comme le demande le NF DTU 25.41, sur des cales ou des tasseaux qui laissent l’air circuler sous la pile, jamais posées directement sur une dalle et jamais debout contre un mur. Une plaque stockée sur chant se courbe sous son propre poids et boit l’humidité du sol par la tranche basse.
  • Sur les fiches consultées, comptez 9 à 12 mois selon les produits, en emballage d’origine non ouvert et à l’abri de l’humidité. Attention au point de départ : certains fabricants comptent depuis la date de fabrication, d’autres depuis la date d’achat. Un sac soldé peut donc avoir déjà consommé la moitié de sa durée avant d’arriver chez vous.
  • Non, et le pot ne le montre pas. Les fiches techniques des peintures en phase aqueuse demandent une conservation à l’abri du gel et de la chaleur, avec par exemple 24 mois de durée chez Tollens en emballage non ouvert. Une émulsion qui a gelé graine au rouleau, couvre mal ou laisse un film poudreux, ce qui se découvre sur le premier mur peint.
  • Cela dépend du moment. Une laine humide dans son emballage à la livraison est un défaut de stockage et doit être refusée. En cas de mouillage accidentel partiel, en revanche, elle retrouve ses propriétés thermiques et acoustiques et son épaisseur après séchage naturel, à condition de ne pas la manipuler mouillée.
