Évacuer les gravats : le volume, le lieu et le prix

Fondateur de Murmur, dix ans dans la tech puis une reconversion dans l’artisanat

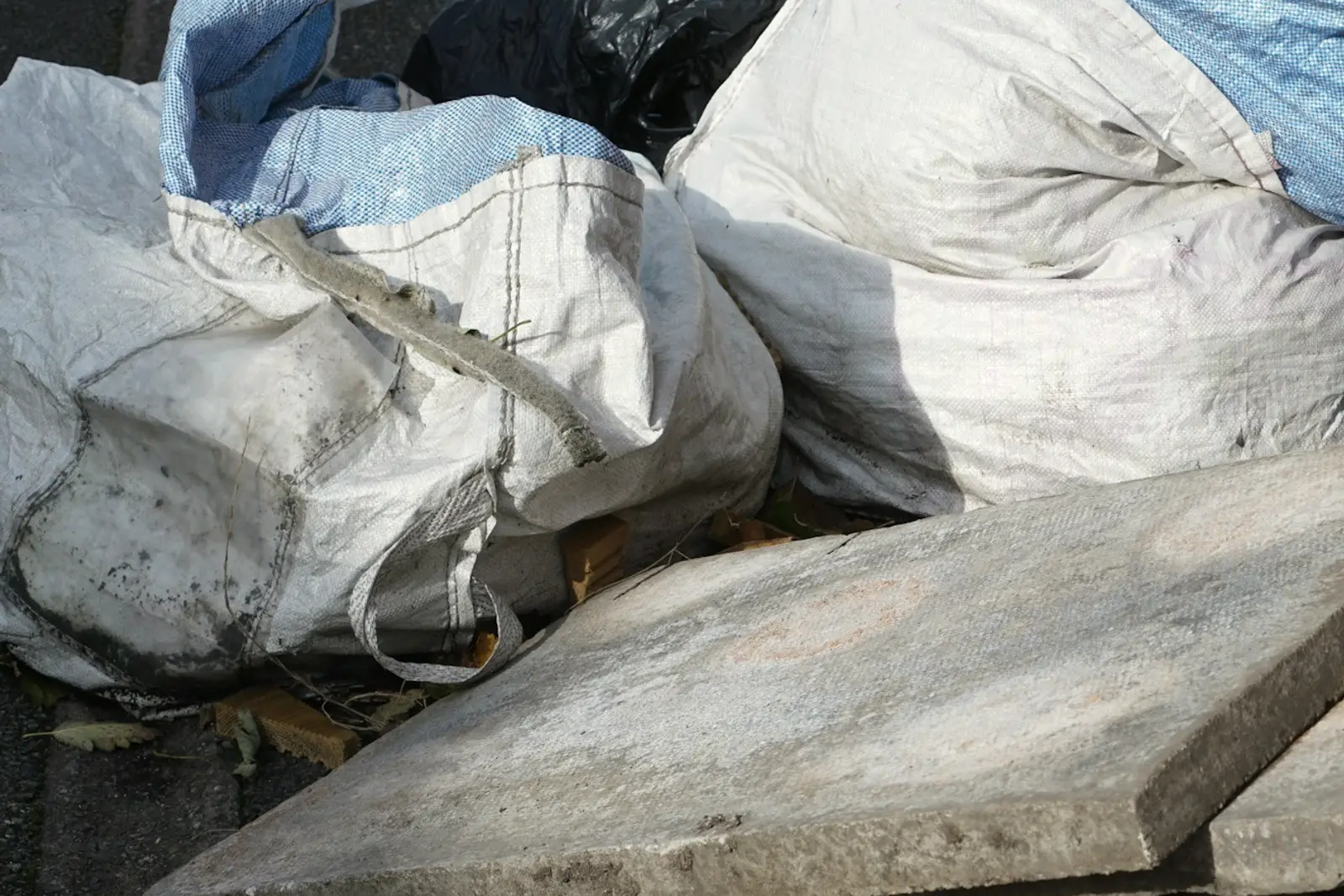

Sacs à gravats fermés et dalles de béton descellées, posés au bord d’un trottoir en attente d’enlèvement.
Sommaire8 sections

La faïence de la salle de bain est tombée en une journée. Elle occupe maintenant le couloir, dans quatorze sacs de sable percés, plus deux bacs de douche et un lavabo. Le coffre de la voiture en prend deux à la fois. À la déchèterie, l’agent regarde la carte d’accès, puis annonce le plafond : 1 m³ par jour. Il reste huit allers-retours à faire, et le carreleur passe jeudi.

Évacuer les gravats d’un chantier de rénovation est le poste que les blogs d’auto-rénovation ne traitent jamais. Ils s’arrêtent tous à la pose. La matière qui sort du chantier coûte pourtant du temps, de la place et de l’argent, et elle bloque l’étape suivante tant qu’elle est là. Une salle de bain de 4 m² produit facilement 2 à 3 m³ de gravats une fois la démolition foisonnée : de quoi remplir un demi-garage.

Cet article donne quatre choses dans l’ordre où elles servent : combien de volume sort de chaque lot, où ce volume se dépose, ce que ça coûte, et le délai administratif qu’il faut avoir purgé avant de commander une benne.


Le volume ne se lit pas sur le tas, il se calcule avant

Un mur démoli occupe plus de place qu’un mur debout. C’est le foisonnement : la matière se fragmente, elle emprisonne du vide, et son volume augmente. Le rapport entre le volume après démolition et le volume en place s’appelle le coefficient de foisonnement.

En rénovation de logement, il n’existe aucune valeur normative pour ce coefficient. Les ordres de grandeur d’usage sur les chantiers sont les suivants :

  • Maçonnerie, béton, brique : 1,3 à 1,5.
  • Carrelage et chape : 1,4 à 1,6, la chape se cassant en éclats irréguliers.
  • Plaque de plâtre : 1,2 à 1,4, à condition de casser les plaques et non de les empiler entières.

La méthode tient en trois lignes. Mesurez le volume en place, longueur par hauteur par épaisseur. Multipliez par le coefficient. Ajoutez les équipements déposés, qui ne se calculent pas mais s’estiment à vue : un bac de douche, une baignoire, un meuble vasque.

L’abaque par lot déposé

Ces volumes sont des ordres de grandeur relevés sur des chantiers de rénovation d’appartement, pas des valeurs de norme. Ils servent à choisir un contenant, pas à établir un devis.

Lot déposéVolume en placeVolume foisonnéMasse indicative
Cloison en carreaux de plâtre, 10 m² en 7 cm0,7 m³0,9 à 1,0 m³0,7 à 1,0 t
Cloison placo sur ossature, 10 m²0,15 m³0,2 m³0,1 à 0,2 t
Carrelage et chape, 15 m², 6 cm0,9 m³1,3 à 1,4 m³1,7 à 2,2 t
Faïence murale et colle, 12 m²0,15 m³0,2 m³0,25 à 0,3 t
Salle de bain complète, 4 m², équipements compris2 à 3 m³2,5 à 4 t
Cuisine déposée, 8 m², sol et faïence compris3 à 4 m³3,5 à 5,5 t

La colonne des masses est celle qui décide, pas celle des volumes. Des gravats mélangés pèsent de l’ordre de 1,3 à 1,6 t/m³, une chape béton bien davantage. C’est pour cette raison qu’une benne à gravats de 10 m³ ne se remplit jamais à ras : le camion atteint son poids maximal autorisé avant que la benne soit pleine. Le loueur vous le dira au téléphone, ou vous le facturera après.

Ce volume s’ajoute à celui du stockage des fournitures, et les deux se disputent la même surface. L’article sur la place qu’un chantier immobilise avant les livraisons explique comment la relever pièce vide : réservez-y une zone de sortie, distincte de la zone de stockage, sans quoi les sacs de gravats finiront dans le couloir de circulation.

Règle d’or : le volume de gravats se calcule avant le premier coup de masse, jamais devant le tas.


Où ça se dépose, et à quelles conditions

Trois filières existent pour un particulier, et elles ne se valent pas selon le volume.

La déchèterie de votre intercommunalité

C’est la voie normale en dessous de 2 à 3 m³. Un point à comprendre une fois pour toutes : il n’existe aucune règle nationale d’accès. La gestion des déchets ménagers relève de la collectivité, presque toujours d’une communauté de communes ou d’agglomération, qui arrête le règlement intérieur de ses déchèteries. Elle y fixe seule le justificatif d’accès, le plafond journalier, l’éventuel quota annuel et la tarification au-delà.

Les plafonds journaliers rencontrés pour les gravats tournent autour de 1 à 3 m³, avec parfois un quota annuel de l’ordre d’une dizaine de mètres cubes. Ces valeurs ne sont que des observations : la vôtre peut être plus basse ou inexistante.

La bonne recherche n’est donc pas « déchèterie gravats limite », mais « règlement intérieur déchèterie » suivi du nom de votre intercommunalité, pas de votre commune. Trois points à vérifier avant de démolir quoi que ce soit :

  1. Le plafond journalier de gravats, en m³ ou en nombre de remorques.
  2. Le quota annuel, s’il existe, et ce qui se passe au-delà.
  3. L’acceptation du plâtre en flux séparé, qui est le point le plus instable en ce moment.

Les points de reprise de la filière REP Bâtiment

Depuis 2023, une filière de responsabilité élargie du producteur (REP) couvre les produits et matériaux de construction du secteur du bâtiment (PMCB). Elle est financée par une contribution intégrée au prix des matériaux, et elle organise la reprise sans frais des déchets de construction, à condition qu’ils soient triés à la source et tracés. Le réseau de reprise comprend les déchèteries publiques, les déchèteries professionnelles, les négoces et les plateformes d’inertes.

Deux nuances comptent pour vous, et aucun comparateur ne les écrit.

La première : la reprise sans frais vise le détenteur de déchets triés. Un particulier en bénéficie indirectement, via sa déchèterie et via les enseignes qui vendent aux ménages. Le règlement de la déchèterie continue de s’appliquer par-dessus. Ne comptez pas sur un droit opposable à déposer dix mètres cubes gratuitement.

La seconde : le service est instable. En septembre 2025, la Fédération française du bâtiment signalait l’arrêt de la reprise du plâtre en déchèterie publique sur une partie du réseau, la suspension des laines minérales dans dix-sept départements, et un fort ralentissement sur les menuiseries vitrées. La situation évolue vite dans les deux sens. Appelez le point de reprise avant de charger la voiture, plutôt que de vous fier à une page.

Le prestataire, benne ou big bag livré

Au-delà de 3 m³, ou dès que vous n’avez ni voiture ni remorque, la benne devient l’option rationnelle. Les contenances courantes vont de 3 à 30 m³, mais pour des gravats vous resterez entre 3 et 10 m³ pour la raison de poids déjà vue.

Le big bag de chantier est l’intermédiaire utile en appartement : 1 m³ pour une charge admissible de 1 à 1,5 t selon le modèle. Il se remplit dans la pièce, il se ferme, et il se fait enlever par grue ou par camion à bras. Vérifiez la charge admissible imprimée sur le sac avant d’y verser une chape : un big bag de jardinage crève sous 800 kg de béton.


Ce que ça coûte, et pourquoi les fourchettes sont larges

Aucun tarif national n’existe ici non plus. Les ordres de grandeur ci-dessous proviennent de l’offre commerciale des loueurs, ils n’ont pas de source publique, et ils varient fortement selon la distance au centre de traitement.

  • Déchèterie, dans le quota : gratuit dans la plupart des collectivités pour un particulier résident.
  • Déchèterie, au-delà du quota : de l’ordre de 5 à 15 € le m³ supplémentaire, quand le dépassement est admis.
  • Benne à gravats de 8 à 10 m³ : de l’ordre de 150 à 350 €, livraison, sept jours de location et traitement compris. Au-delà de sept jours, comptez 5 à 15 € par jour.
  • Big bag enlevé : variable, souvent facturé au forfait par sac, enlèvement compris.

Deux postes s’ajoutent et n’apparaissent sur aucun devis.

Vos journées. Huit allers-retours à la déchèterie, chargement et déchargement compris, c’est une journée pleine. En auto-rénovation, cette journée n’est pas gratuite : elle sort du planning de pose. C’est l’une des trois mécaniques décrites dans l’article sur ce qui fait sauter un planning de chantier.

Le consommable. Sacs à gravats renforcés, film, gants, et surtout un diable ou un monte-escalier si vous êtes en étage. Un sac à gravats standard se déchire à 25 kg de chape ; les sacs de sable de 25 kg récupérés en négoce tiennent mieux, mais ils se percent au coin de carrelage.

Ce poste manque dans presque tous les budgets d’auto-rénovation, au même titre que les cinq erreurs décrites dans l’article sur ce qui plombe un budget d’auto-rénovation. Chiffrez-le à part et rangez-le dans votre marge d’imprévus avec l’estimateur de marge, plutôt que de le découvrir en cours de chantier.

Le conseil Murmur : remplissez vos sacs à moitié. Un sac de gravats rempli à ras ne se porte pas, ne se pose pas dans un coffre sans se percer, et se déchire dans l’escalier. Un sac à demi rempli monte à une main, s’empile, et vous en ferez deux fois plus en deux fois moins de temps. La règle vaut aussi pour le big bag : sous une chape, arrêtez-vous aux deux tiers.


Le permis de stationnement, le délai qui fait sauter un planning

Une benne posée sur la voie publique, même devant chez vous, occupe le domaine public. Cela suppose une autorisation, et c’est le point qui prend le plus de gens de court.

Deux régimes existent, souvent confondus :

  • Le permis de stationnement couvre une occupation sans emprise au sol, c’est-à-dire sans rien percer ni sceller. Une benne, un dépôt de matériaux, un échafaudage roulant. C’est celui qui vous concerne.
  • La permission de voirie couvre une occupation avec emprise, qui modifie l’assiette du domaine public. Une tranchée, un scellement.

L’autorisation se demande au gestionnaire de la voie. En agglomération, c’est le maire pour la plupart des voies communales, mais ce peut être l’intercommunalité, le conseil départemental ou l’État selon le statut de la rue. Sur une route départementale traversant une agglomération, la compétence se partage, et le délai s’allonge d’autant.

Sur les délais, retenez deux nombres distincts. Le délai d’instruction maximal souvent annoncé est de deux mois, le silence valant refus. En pratique, les communes répondent en une à quatre semaines, et beaucoup demandent le dossier au moins huit jours avant la date d’installation. Une occupation du domaine public donne par ailleurs lieu à une redevance fixée par le gestionnaire, de l’ordre de quelques euros par jour ou par mètre cube et par jour selon les barèmes communaux.

La conséquence pratique est simple : la demande se dépose avant la démolition, pas après. Une benne indisponible, c’est un tas de gravats qui reste dans le séjour, donc une pose de sol qui n’a pas lieu, donc un artisan reprogrammé. Si vous vivez sur place pendant les travaux, le sujet devient franchement pénible, comme le détaille l’article sur rénover en habitant le logement.

Dernier point souvent oublié : si vous n’avez pas d’autorisation, il reste la solution du big bag posé dans votre garage, votre cour ou votre cave. La zone de sortie doit alors être prévue dès le départ, au même titre que la zone de stockage décrite dans l’article sur le stockage des matériaux en petit appartement.


Trier ne sert pas qu’à la planète, ça change le prix

La reprise sans frais de la filière REP est conditionnée à la collecte séparée. Un mélange se traite en benne « tout-venant », qui coûte davantage qu’une benne à gravats. Quatre flux suffisent à couvrir la quasi-totalité d’une rénovation d’appartement.

  1. Les inertes : béton, brique, carrelage, chape, tuile, faïence. C’est la benne à gravats, la plus lourde et la moins chère au mètre cube.
  2. Le plâtre : plaques, carreaux, enduits. Il ne se mélange jamais aux inertes, parce que le sulfate qu’il contient dégrade les filières de recyclage du béton. C’est aussi le flux le plus difficile à faire reprendre aujourd’hui.
  3. Le bois : ossatures, plinthes, meubles. Attention aux bois traités et aux panneaux mélaminés, qui relèvent parfois d’une filière distincte.
  4. Le tout-venant : isolants, plastiques, revêtements souples, ce qui reste.

Le tri se fait au moment de la dépose, jamais après. Deux sacs de couleurs différentes posés côte à côte pendant la démolition coûtent zéro minute ; retrier un tas mélangé de 2 m³ dans une cave, c’est une demi-journée.


Quand ça sort de votre périmètre

Trois cas arrêtent net l’évacuation en autonomie.

L’amiante. Un logement dont le permis de construire est antérieur à 1997 peut contenir de l’amiante dans une colle de carrelage, une dalle de sol vinyle, une plaque en fibrociment ou un enduit. Ces déchets ne suivent pas la filière des gravats, ils ne se cassent pas et ils ne se mélangent à rien. Avant toute démolition dans un logement de cette période, lisez l’article sur l’amiante en rénovation et ce que dit vraiment le droit pour un particulier.

Le plomb. Les peintures au plomb, présentes dans les logements construits avant 1949, produisent des poussières lors du ponçage et du décapage. Le constat de risque d’exposition au plomb est obligatoire à la vente et à la location pour ces logements : commencez par lire le vôtre.

La structure. Déposer un mur porteur produit un volume de gravats sans commune mesure avec une cloison, et surtout ne se décide pas seul. C’est l’objet de l’article sur pourquoi un mur porteur passe par un bureau d’études : la question du volume vient après celle de la structure, jamais avant.

Un dernier réflexe utile : conservez les justificatifs de dépôt et les bons d’enlèvement. Ils s’archivent dans le carnet d’information du logement, avec le reste des pièces de votre chantier.


Questions fréquentes

  • Comptez 2 à 3 m³ une fois la démolition foisonnée, soit 2,5 à 4 tonnes. Le carrelage et la chape pèsent le plus lourd, la faïence et sa colle ajoutent environ 0,2 m³, et les équipements déposés, bac, meuble vasque et WC, occupent un volume important pour une masse faible. C’est déjà au-dessus du plafond journalier de la plupart des déchèteries.
  • Dans la plupart des collectivités, oui, pour un particulier résident et dans la limite d’un plafond fixé localement, souvent 1 à 3 m³ par jour. Il n’existe aucune règle nationale : le règlement intérieur de votre intercommunalité fait foi, et lui seul dit ce qui est accepté, en quelle quantité et à quel prix au-delà.
  • Oui, dès que la benne repose sur le domaine public, trottoir ou chaussée compris. Il s’agit d’un permis de stationnement, demandé au gestionnaire de la voie, le plus souvent la mairie. Le délai d’instruction peut atteindre deux mois, et beaucoup de communes exigent la demande au moins huit jours avant l’installation. Une redevance d’occupation est due.
  • Non. Le plâtre se trie séparément des inertes, car le sulfate qu’il contient dégrade les filières de recyclage du béton. Un mélange fait basculer la benne en tout-venant, plus cher. Vérifiez avant de démolir que votre déchèterie accepte encore le plâtre en flux séparé : plusieurs points de reprise l’ont suspendu en 2025.
  • Pour des gravats, restez entre 3 et 10 m³ : au-delà, la charge dépasse le poids maximal autorisé du camion avant que la benne soit pleine. Une rénovation complète de cuisine ou de salle de bain tient dans une benne de 8 m³. En appartement sans accès camion, le big bag de 1 m³, charge admissible de 1 à 1,5 tonne, est souvent la seule option.

En résumé : sortir la matière est une étape, pas un reste

Les quatorze sacs du couloir n’étaient pas un imprévu, c’était une étape non planifiée. Elle se planifie pourtant comme les autres : un volume calculé au foisonnement, une filière vérifiée dans le règlement de votre intercommunalité, un contenant dimensionné au poids et non au volume, et une autorisation de voirie demandée avant la démolition, pas après.

Trois réflexes referment le sujet. Calculez le volume avant de casser. Appelez le point de dépôt avant de charger. Déposez la demande de stationnement avant de louer la benne.

Dans Murmur, l’évacuation apparaît comme une étape de chantier à part entière, avec son volume estimé et son antériorité sur la pose suivante : tant qu’elle n’est pas faite, l’étape qui vient derrière reste bloquée, et le budget porte sa ligne au lieu de la découvrir.
