Quels travaux déclarer en mairie : DP ou permis de construire ?

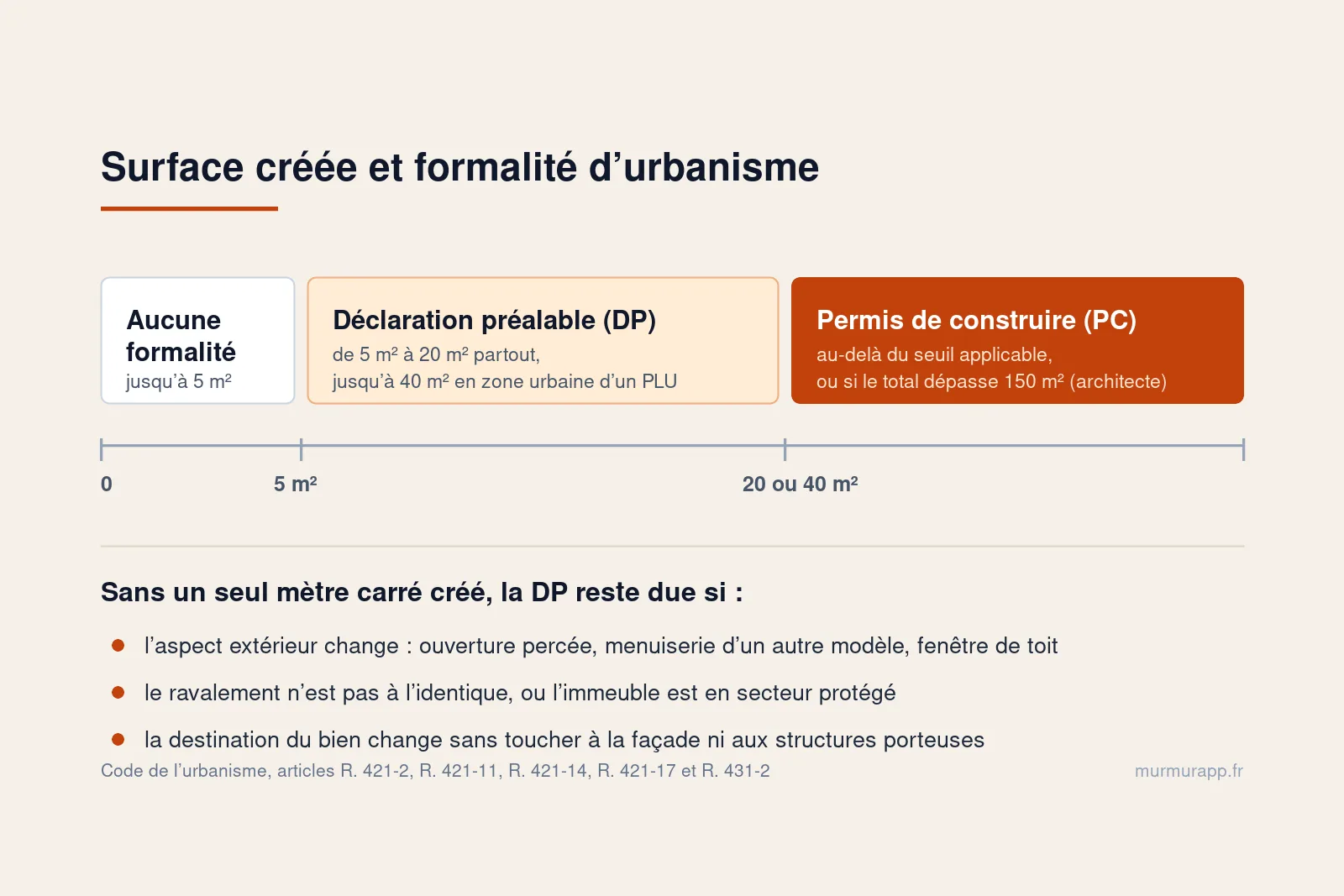

Échelle des seuils de surface créée : aucune formalité jusqu’à 5 m², déclaration préalable jusqu’à 20 ou 40 m², permis de construire au-delà, suivie des trois cas où la déclaration reste due sans surface créée.

Vous avez percé une fenêtre dans le mur du fond pour éclairer une pièce aveugle. Linteau posé, tableau enduit, menuiserie calée d’aplomb : du beau travail. Il manque un formulaire qui coûte 0 €. Trois ans plus tard, le voisin le signale en mairie, ou le notaire réclame l’autorisation d’urbanisme au moment de la vente. La remise en état est à votre charge, et reboucher une ouverture coûte plus cher que l’avoir percée.

Savoir quels travaux déclarer en mairie ne se devine pas à l’ampleur du chantier. L’intuition raisonne en gros œuvre : on croit que déclarer concerne les extensions et les vérandas, et qu’à l’intérieur de chez soi personne n’a rien à dire. Le code de l’urbanisme ne regarde que deux choses, la surface créée et ce qui change à l’extérieur ou dans l’usage du bien. Une ouverture de 60 cm sur 80 déclenche une déclaration préalable, un ravalement à l’identique n’en déclenche aucune, et une chambre aménagée dans des combles déjà couverts peut basculer au permis de construire.

Voici les trois régimes et leurs seuils, ce qui impose une déclaration sans créer un seul mètre carré, le double verrou de la copropriété, le cas du secteur protégé, les délais réels et ce que vous risquez à ne rien déposer. Tout cela se tranche au cadrage, avant le premier coup de masse : la séquence complète du chantier est décrite dans l’article sur l’ordre idéal pour rénover sa maison soi-même.


1. Trois régimes, et la question qui les départage

Pour des travaux sur une maison ou un appartement existant, le code de l’urbanisme ne connaît que trois situations.

  • Dispense de formalité. Rien à déposer. C’est le cas de la plupart des travaux intérieurs qui ne créent pas de surface et ne se voient pas de l’extérieur.
  • Déclaration préalable de travaux (DP). Un dossier déposé en mairie, gratuit, instruit en 1 mois dans le cas général. C’est le régime des petits travaux et de tout ce qui modifie l’aspect extérieur.
  • Permis de construire (PC). Un dossier plus lourd, instruit en 2 mois pour une maison individuelle. Il se déclenche au-delà d’un seuil de surface, ou quand le chantier touche à la structure porteuse en changeant l’usage du bien.

La question qui départage ces trois régimes n’est pas « est-ce que je casse beaucoup ». Elle est : est-ce que je crée de la surface, et est-ce que ça se voit depuis l’extérieur ?

Refaire une salle de bain de fond en comble, déposer une cloison de distribution, retirer une chape, retuber toute l’électricité : aucun de ces quatre chantiers n’est à déclarer en mairie. Vous restez tenu par les règles techniques du métier, et notamment par les limites décrites dans l’article sur le droit de refaire son électricité soi-même, mais l’urbanisme n’a pas à en connaître. Monter une cloison en placo dans une pièce existante ne crée pas de surface de plancher et ne réclame aucune formalité, comme le détaille le guide sur poser du placo soi-même.

Règle d’or : ce qui se voit depuis la rue se déclare, même si vous n’avez pas gagné un seul mètre carré.


2. Le seuil de surface qui fait basculer en permis de construire

Quand vos travaux créent de la surface de plancher ou de l’emprise au sol, trois seuils se succèdent.

  1. Jusqu’à 5 m² : aucune formalité. L’article R*421-2 du code de l’urbanisme dispense les constructions nouvelles qui réunissent trois conditions cumulatives : hauteur inférieure ou égale à 12 m, emprise au sol inférieure ou égale à 5 m², surface de plancher inférieure ou égale à 5 m². Les trois, pas l’une des trois.
  2. Jusqu’à 20 m² : déclaration préalable. C’est le seuil de droit commun, qui s’applique partout où la commune n’a pas de plan local d’urbanisme, et dans tous les secteurs protégés.
  3. Jusqu’à 40 m² : déclaration préalable, sous deux conditions. Le seuil monte à 40 m² si votre construction se trouve en zone urbaine d’une commune couverte par un PLU et si elle n’est pas en secteur protégé. Au-delà, permis de construire.

Le piège se loge entre 20 et 40 m². Dans cette tranche, le projet repasse au permis de construire dès que la surface de plancher totale dépasse 150 m² après travaux. Ce chiffre n’est pas arbitraire : c’est le seuil de l’article R*431-2, celui qui rend l’architecte obligatoire pour une personne physique construisant pour elle-même. Une maison de 135 m² qui gagne 25 m² d’extension passe donc au permis, et à l’architecte, là où la même extension sur une maison de 110 m² reste en déclaration préalable.

Ce qui compte comme surface de plancher

Aménager des combles, fermer une loggia, transformer un garage attenant en pièce de vie : ces trois chantiers créent de la surface de plancher sans ajouter un mètre carré au sol. Le calcul s’entend sous une hauteur sous plafond supérieure à 1,80 m, au nu intérieur des murs de façade.

Point ignoré à l’envers : doubler ses murs par l’intérieur retire de la surface de plancher. Une isolation de 10 cm sur 30 m linéaires ampute la surface de 3 m² environ, ce qui ne change pas la nature de la formalité mais pèse sur le calcul final. Les épaisseurs et leurs conséquences sont détaillées dans l’article sur l’isolation des murs par l’intérieur.


3. Ce qui déclenche une déclaration sans créer un mètre carré

C’est ici que la plupart des chantiers d’auto-rénovation se font piéger. L’article R*421-17 soumet à déclaration préalable les travaux qui modifient l’aspect extérieur d’un bâtiment existant, en excluant l’entretien et les réparations ordinaires.

Les ouvertures et les menuiseries

  • Remplacer une fenêtre, un volet ou une porte extérieure par un autre modèle : à déclarer en mairie. Le remplacement à l’identique, même dimension, même matériau, même teinte, relève de l’entretien.
  • Poser une ou plusieurs fenêtres de toit, ou remplacer un velux par un modèle différent : déclaration préalable. Si la pose s’accompagne d’un aménagement de combles, la surface créée se compte en plus.
  • Percer une ouverture neuve dans un mur de façade : la déclaration s’impose au titre de la modification de l’aspect extérieur. Vérifiez en parallèle les distances de vue des articles 675 à 680 du code civil, soit 1,90 m pour une vue droite et 0,60 m pour une vue oblique par rapport à la limite séparative.

Le ravalement, un cas à quatre entrées

Depuis la loi ALUR de 2014, un ravalement à l’identique n’est plus soumis à déclaration. Elle redevient obligatoire dans quatre cas : changement de couleur ou de matériau, secteur protégé, immeuble classé ou inscrit au titre des monuments historiques, et commune ayant soumis le ravalement à autorisation par délibération. Une isolation thermique par l’extérieur, elle, se déclare toujours : elle épaissit la façade et en change l’aspect.

Le changement de destination

Le code distingue cinq destinations : exploitation agricole et forestière, habitation, commerce et activités de service, équipements d’intérêt collectif et services publics, autres activités des secteurs secondaire ou tertiaire. Passer de l’une à l’autre est un changement de destination.

  • Sans modification des structures porteuses ni de la façade : déclaration préalable, article R*421-17.
  • Avec modification de la façade ou de la structure porteuse, ne serait-ce que le percement d’une porte : permis de construire, article R*421-14.

Transformer un local commercial en logement en perçant une fenêtre relève donc du permis, pas de la déclaration. À l’inverse, passer d’un logement à un hébergement reste dans la destination « habitation » : ce changement de sous-destination est dispensé de toute formalité.


4. En copropriété, deux autorisations et non une

L’autorisation d’urbanisme et l’accord de la copropriété sont deux formalités indépendantes et cumulatives. Obtenir l’une ne vous dispense de rien sur l’autre, et l’assemblée générale ne juge pas sur les mêmes critères que la mairie.

Chaque copropriétaire dispose librement de ses parties privatives, sous deux réserves : la destination de l’immeuble et les droits des autres copropriétaires. Concrètement, la loi du 10 juillet 1965 impose de passer par l’assemblée générale dans trois cas.

  1. Travaux affectant les parties communes : majorité de l’article 25, dite majorité absolue, soit la majorité des voix de tous les copropriétaires, présents, représentés et absents.
  2. Travaux affectant l’aspect extérieur de l’immeuble : même majorité de l’article 25. Sont visés les ouvertures, les fenêtres, les châssis, les barreaux, les conduits d’évacuation et les groupes de climatisation.
  3. Appropriation ou destruction de parties communes : majorité de l’article 26, dite double majorité, soit les deux tiers des voix de tous les copropriétaires.

Un mur porteur d’immeuble est presque toujours une partie commune, même s’il traverse votre lot. L’abattre relève de l’article 26, avec étude de structure préalable. Et le calendrier compte : entre la convocation, la tenue de l’assemblée et le délai de contestation, comptez 3 à 6 mois avant de pouvoir commander le premier matériau.

Le conseil Murmur : avant même de monter un dossier, demandez en mairie un certificat d’urbanisme d’information (CUa). Il est gratuit, il se délivre en 1 mois, et il vous dit noir sur blanc quelles règles s’appliquent à votre parcelle : zone du PLU, périmètre de monument historique, servitudes. Cinq minutes de guichet vous évitent de découvrir l’avis conforme de l’Architecte des Bâtiments de France après avoir commandé les menuiseries.

Ni le syndic ni le conseil syndical ne peuvent donner cette autorisation à la place de l’assemblée. Des travaux réalisés sans accord sont irréguliers : le syndicat des copropriétaires peut exiger l’arrêt du chantier et demander la démolition en justice. Si l’assemblée refuse, vous avez 2 mois à compter de la réception du procès-verbal pour saisir le tribunal judiciaire.


5. En secteur protégé, la règle change dès le premier mètre carré

« Secteur protégé » recouvre le périmètre d’un site patrimonial remarquable, les abords d’un monument historique, un site classé ou en instance de classement, une réserve naturelle, le cœur d’un parc national. À défaut de périmètre délimité propre au monument, les abords s’entendent dans un rayon de 500 m et dans son champ de visibilité.

Trois conséquences, toutes défavorables au calendrier.

  • Les dispenses tombent. L’article R*421-11 soumet à déclaration préalable ce qui en était dispensé ailleurs. Un abri de jardin de 3 m² se pose librement en zone ordinaire ; aux abords d’un monument historique, il est à déclarer en mairie.
  • Le seuil de 40 m² retombe à 20 m², même en zone urbaine d’un PLU.
  • L’Architecte des Bâtiments de France (ABF) donne un avis conforme. Son accord conditionne la décision de la mairie, et il peut l’assortir de prescriptions qui s’imposent à l’exécution : teinte des menuiseries, type de tuile, dessin des petits bois. Ces prescriptions ne se négocient pas au moment de la pose.

Dernière différence, procédurale mais coûteuse : en site classé, en cœur de parc national ou sur un immeuble inscrit au titre des monuments historiques, le silence de l’administration vaut refus. Et si le refus repose sur un avis défavorable de l’ABF, un recours devant le préfet de région précède obligatoirement toute saisine du juge administratif.


6. Les délais réels, et ce qu’ils coûtent à votre planning

SituationDélai d’instruction
Déclaration préalable, cas général1 mois
Déclaration préalable, secteur protégé2 mois
Permis de construire, maison individuelle2 mois
Permis de construire, maison individuelle en secteur protégé3 mois
Permis de construire, autres projets3 mois
Permis de construire, immeuble inscrit aux monuments historiques5 mois

Ces délais ne courent qu’à compter du dépôt d’un dossier complet. La mairie dispose de 1 mois pour vous réclamer les pièces manquantes, vous avez alors 3 mois pour les fournir, et le compteur repart de zéro à la réception de la dernière pièce. Un dossier incomplet déposé en mars peut donc devenir exécutoire en juillet.

Au terme de l’instruction, l’absence de réponse vaut décision tacite de non-opposition, hors secteur protégé. Le maire garde toutefois 3 mois pour retirer une décision qu’il estime illégale. L’affichage sur le terrain, obligatoire dès la notification, ouvre aux tiers un délai de recours de 2 mois à compter du premier jour d’une période continue de deux mois d’affichage.

Une fois le chantier terminé, la déclaration attestant l’achèvement et la conformité des travaux (DAACT) est obligatoire, y compris après une simple déclaration préalable. La mairie dispose alors de 3 mois pour contester la conformité, portés à 5 mois en site patrimonial remarquable, sur un immeuble inscrit, ou dans un secteur couvert par un plan de prévention des risques.

Traduit en planning : entre le dépôt et le premier coup de masse, provisionnez 2 mois pour une déclaration préalable ordinaire et 4 mois pour un permis en secteur protégé. Ce temps mort se budgète comme un aléa, au même titre que les reprises et les oublis : l’estimateur de marge d’imprévus le chiffre avant que le calendrier ne soit figé.


7. Ce que vous risquez à ne rien déclarer

Ne pas déclarer en mairie des travaux qui devaient l’être est un délit, pas une négligence administrative. Quatre voies de sanction coexistent, indépendantes les unes des autres.

  • L’amende pénale, article L. 480-4 du code de l’urbanisme : de 1 200 € au minimum jusqu’à un plafond alternatif de 6 000 € par mètre carré construit ou rendu inutilisable, ou de 300 000 € dans les autres cas. En cas de récidive, une peine de six mois d’emprisonnement peut s’ajouter.
  • L’amende administrative, article L. 481-1 : jusqu’à 30 000 €, prononcée par la commune après mise en demeure de régulariser, assortie d’une astreinte pouvant atteindre 1 000 € par jour de retard.
  • La remise en état, article L. 480-14 : la commune peut saisir le tribunal judiciaire pour faire ordonner la démolition ou la mise en conformité. Cette action civile se prescrit par 10 ans à compter de l’achèvement des travaux.

L’action publique, elle, se prescrit par 6 ans. Beaucoup en concluent qu’une ouverture percée il y a sept ans est amnistiée. C’est faux, et voici pourquoi.

L’article L. 421-9 pose une règle réconfortante : passé 10 ans depuis l’achèvement, la mairie ne peut plus fonder un refus d’autorisation sur l’irrégularité initiale de la construction. Mais son 5° exclut du bénéfice de cette règle les constructions réalisées sans qu’aucun permis n’ait été obtenu alors qu’il était requis. Une extension bâtie sans permis n’a donc pas d’existence légale et n’en acquiert jamais par l’écoulement du temps : toute demande ultérieure sur ce bâtiment pourra être refusée, sans limite de durée, tant que la situation n’est pas régularisée.

Le moment où ça se paie arrive des années plus tard, et c’est presque toujours le même : la revente. L’acquéreur ou son notaire réclame les autorisations d’urbanisme, constate le trou dans le dossier, et négocie. Même réflexe documentaire que dans l’article sur le carnet d’information du logement : ce que vous ne pouvez pas prouver se déduit du prix. Le voisinage est l’autre déclencheur classique, au même titre que le dégât des eaux après des travaux faits soi-même.

Notez enfin que la déclaration préalable est gratuite : aucun timbre, aucun frais de dossier. Le seul coût possible est la taxe d’aménagement, due en cas de création de surface. Il n’y a donc aucun arbitrage économique à faire entre déclarer et se taire.


8. Quand l’auto-rénovation s’arrête, sans discussion

Deux sujets sortent du périmètre de ce que vous pouvez trancher seul, quel que soit votre niveau.

Les murs porteurs. Ouvrir ou supprimer un mur porteur suppose une étude de structure par un bureau d’études, un dimensionnement de la poutre ou de l’IPN de reprise, et une mise en œuvre par un professionnel assuré. En maison, la formalité d’urbanisme peut être nulle si rien ne change à l’extérieur, ce qui ne rend pas le geste anodin : c’est la structure du bâtiment qui est en jeu, pas la mairie. En copropriété, ajoutez la majorité de l’article 26 de la loi de 1965.

L’amiante. L’article R. 1334-14 du code de la santé publique fixe la date de référence : les immeubles dont le permis de construire a été délivré avant le 1er juillet 1997. Attention à la formulation, un bâtiment achevé en 1999 sur un permis de 1996 est dans le champ. Colles de carrelage, dalles de sol, enduits, conduits, joints de menuiserie : le repérage se fait avant de percer, pas après. L’article L. 4412-2 du code du travail met la recherche d’amiante à la charge du donneur d’ordre, du maître d’ouvrage ou du propriétaire dès qu’une opération expose des travailleurs. Faites réaliser un repérage par un opérateur certifié et confiez le retrait à une entreprise qualifiée. Un ponçage de dalle vinyle amiantée contamine un logement entier en une après-midi.

Le plomb, le gaz et le raccordement au réseau relèvent de la même logique : la limite n’est pas votre habileté, c’est le caractère irréversible de l’erreur.


Questions fréquentes

Faut-il une déclaration préalable pour changer ses fenêtres ?

Oui, dès que le modèle change : matériau, teinte, dessin, découpage des vantaux. Un remplacement strictement à l’identique relève de l’entretien et ne se déclare pas. En copropriété, l’accord de l’assemblée générale à la majorité de l’article 25 s’ajoute à la formalité d’urbanisme, car les fenêtres touchent à l’aspect extérieur de l’immeuble.

Quels travaux intérieurs faut-il déclarer en mairie ?

Aucun, tant qu’ils ne créent pas de surface de plancher, ne modifient pas l’aspect extérieur et ne changent pas la destination du bien. Refaire une salle de bain, déposer une cloison de distribution ou reprendre les sols ne se déclarent pas. Aménager des combles ou fermer une loggia, en revanche, créent de la surface et déclenchent une formalité.

Combien de temps la mairie a-t-elle pour répondre à une déclaration préalable ?

Un mois à compter du dépôt d’un dossier complet, deux mois en secteur protégé. Passé ce délai sans réponse écrite, la non-opposition est acquise tacitement, sauf en site classé, en cœur de parc national ou sur un immeuble inscrit aux monuments historiques, où le silence vaut refus.

Que risque-t-on à faire des travaux sans autorisation ?

Une amende pénale de 1 200 € au minimum, une amende administrative jusqu’à 30 000 € assortie d’une astreinte quotidienne, et une action en démolition de la commune pendant 10 ans après l’achèvement. Une construction bâtie sans permis alors qu’il en fallait un ne se régularise jamais par le temps qui passe.


En résumé : trois questions avant le premier coup de masse

Est-ce que je crée de la surface, et combien ? Est-ce que quelque chose change à l’extérieur ? Est-ce que je modifie l’usage du bien ? Trois réponses négatives et vous n’avez rien à déposer. Une seule réponse positive et vous savez déjà quels travaux déclarer en mairie, dans quel régime vous tombez, et combien de semaines ajouter au planning.

Ce délai administratif est le seul poste de chantier qu’on ne rattrape pas en travaillant le week-end. C’est ce que Murmur en fait : la démarche d’urbanisme se pose comme une tâche datée, avec son dépôt et sa purge de recours, et les ouvrages qui en dépendent restent verrouillés tant qu’elle n’est pas soldée. Les fournitures ne se commandent pas avant que l’autorisation ne soit acquise.

Pour la suite du cadrage, l’article sur les aides et la TVA réduite et celui sur rénover un studio ou un T2 prennent le relais.
